中国电建成都院旗下子企业
专题专栏
人物风采
您现在的位置:首页 > 企业党建 > 人物风采

立下愚公移山志,敢破万重困难关

日期:2022-10-31 作者:胡小秋 编辑: 来源:本站 点击:1767

不声张的言行中透露他坚强刚毅的自信,不盲目的前进中洋溢着他胸有成竹的沉着,在紧迫而不急躁的湘河工程建设过程中,凸显着“成都院大速度”,在与时间赛跑的争分夺秒中,彰示着“成都院大精神”……他是工程建设者,更是一名优秀党员。他在有限的人力和时间内,在“苟日新,日日新,日又新”的细节追求下,以早已立下的宏图壮志,用愚公精神书写壮丽诗篇。


项目工作场景

他是胡小秋,2007年与成都院二滩国际公司结缘,从一名监理员到项目经理,从自身磨砺敢为人先到带领团队,先后在木里河沙湾水电站、宝兴河民治项目、屏山移民代建项目、西藏湘河水利枢纽工程代建项目等多个水利水电工程从事监理咨询、项目管理工作。他是2020年度二滩国际公司“优秀共产党员”获得者, 二滩国际“杰出员工金葵花”奖获得者,2020年又被上级党委评为党员“履约先锋岗”……

2007年4月,初到凉山木里河沙湾水电站监理部,胡小秋刚从施工管理转岗为监理工作尚不适应,但他通过主动学习,很快就适应了监理工作。在面对着交通条件极其恶劣的情况,从西昌出发到工地需要翻越五座大山,道路基本都是机耕道,路途最顺利也需要两天时间,更何况雨季道路经常塌方,一中断可能会持续十余天。面对种种困难情况,他在项目期间经常是一年休假一次,扎根现场,不畏艰难,任劳任怨。


向水利厅检查人员介绍沥青心墙施工


2012年3月,胡小秋调至雅安宝兴河民治项目,在进场之初,已成为项目工程师的他结合项目特点,秉持永临结合的建设理念,将钢筋场拌合站的规划设计与当地的用地规划相结合,协助项目部积极推进和谐建设及施工规范化管理。4月20日,雅安市芦山县发生7.0级强烈地震,震中龙门乡距离宝兴河民治项目仅70公里,地震发生后,民治水电站一度成为“生命孤岛”。面对灾情,他积极加入项目组织的抢险突击队抢险自救。在进行宝兴段民治项目工区塌方清理时,胡小秋拿起对讲机主动为作业人员放哨,持续观察边坡情况,出现险情时及时通知作业人员及过往人员快速撤离。与此同时,由于地震导致洞室施工出现多处支护洞段裂缝、围岩变形等问题,他打着手电筒进洞一处处进行排查,与参建方研究制定加强方案,确保了施工的安全。

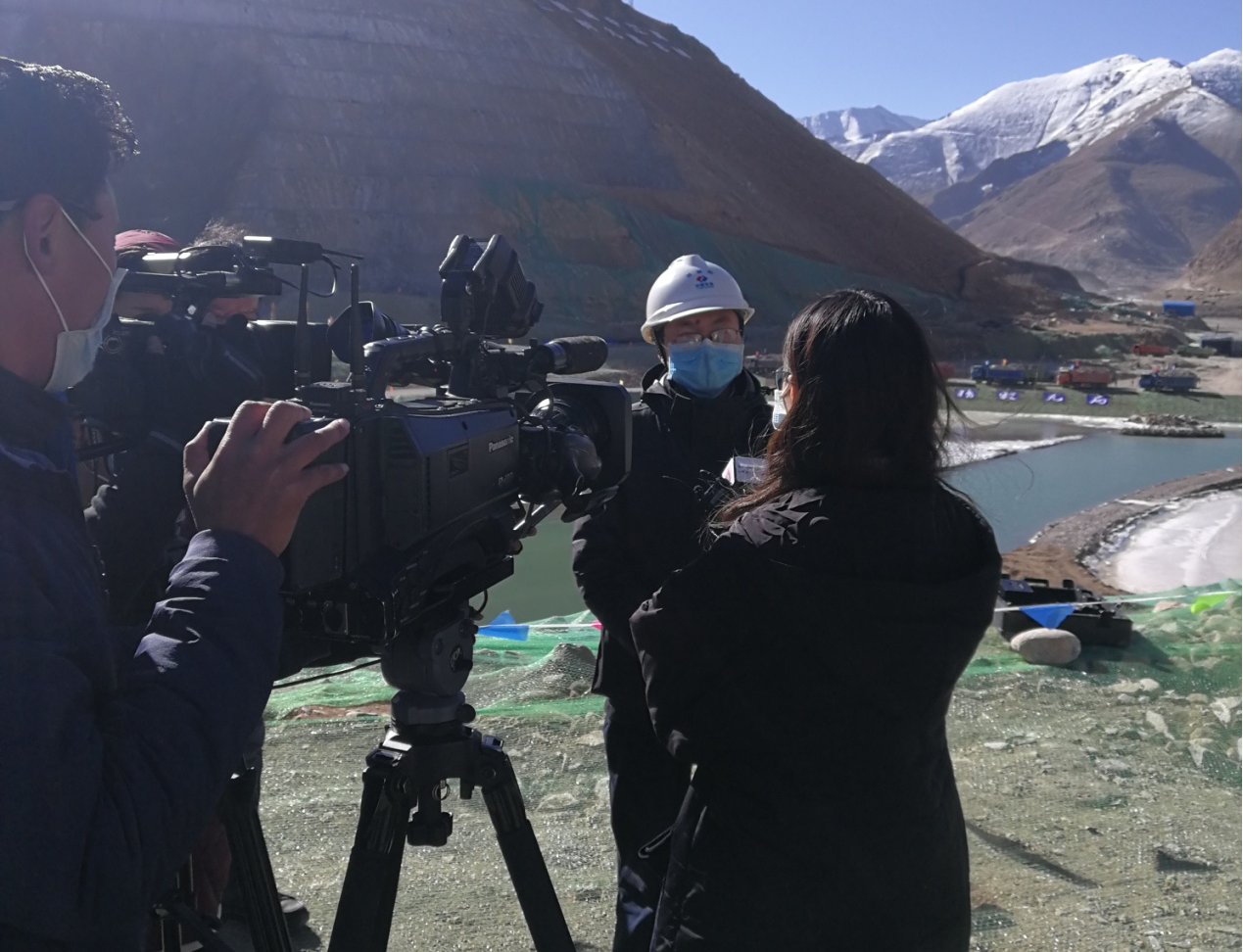

湘河枢纽工程截流接受媒体采访


2018年11月,胡小秋来到西藏湘河水利枢纽工程,项目之初就受征地移民、地方用工协调及恶劣天气影响,工程推迟到2019年4月3日才正式开工。按照合同节点工期要求,业主提出原定节点目标不变,2020年2月需按期实现截流目标任务,仅仅十个月,实现目标极其困难。

入场之际,胡小秋就面临着高寒、缺氧、风雪、极地温差的恶劣环境,长期承受头痛、胸闷、心跳加快、气喘、呼吸困难、失眠等高原反应的痛苦。然而面临截流目标这一难题,此时监理、施工等单位均未签订合同,尚未入场,加之西藏地区年有效施工时间短,倘若正常施工,面对高达上百米有着百万方开挖量的上、下游边坡,截流目标无疑是痴人说梦。他日思苦想后,最终提出以一条施工支洞连接导流洞、溢洪洞、发电洞,从而达到可提前施工、多个工作面同时施工。这一方案得到业主和市政府多位领导的支持与赞同,大大提高了截流目标实现的可能性。

西藏湘河工程区域降水主要集中在7、8、9三个月内,面对连日的强降雨,导流洞的过流量、上游围堰的安全和工区内的边坡稳定等时刻牵动着胡小秋的心。2019年,为了使湘河工程安全渡过第一个防洪度汛年,他提前开始组织各参建单位编制防洪度汛计划,到施工区域每个点逐一进行排查,并多次组织各参建单位主要人员进行汛前工程安排,向参会人员详细介绍了各个施工部位的具体情况以及注意事项。在防洪度汛主汛期的时间里,他带着各参建单位主要人员每日巡查现场,看水位、查险情、重研究、强部署。多少个辗转反侧、难以入眠的深夜里,纵使被高原反应折磨得口腔起泡,嗓音嘶哑,两眼布满血丝,他也没有任何懈怠。通过细致的工作,导流洞洪峰流量达到298立方米每秒时,洪峰安然度过;连日强降雨时,边坡无一处重大险情;雨后检查时,上游围堰固若金汤。2021年,胡小秋又开始立足汛情工作,以身作则,身先士卒,积极战斗在防洪度汛工作的第一线。

2020年春节,对于西藏湘河枢纽工程的每一个人来说都是极不平凡的一年。原本面临着紧张忙碌的截流施工任务,却因新冠病毒肺炎疫情的爆发而变得举步维艰。2020年2月,虽然国内新冠肺炎疫情突如其来,但2月28日截流目标他一刻也不敢延误。几经辗转后他来到工地,在完成14天集中隔离后,便马不停蹄的开始筹划大江截留事情。而此时,项目部复工也面临着严峻的考验,大量工程建设者从全国各地返回项目,其中带来的安全隐患和社会影响不可预估。如何保障人员的身心健康?如何防止聚集性感染事件的发生?这就需要项目部做到高度预警,疫情防控工作必须高标准、严要求,真正落实到每个细节上。胡小秋带领现场全体人员深入学习《新型冠状病毒感染的肺炎疫情防控工作管理要求》等相关文件,多次修订《项目部新型冠状病毒防控应急预案》、《春节后复工方案》、《新型冠状病毒感染肺炎防控管理方案》等文件。经过他的努力,防控工作有条不紊的进行,防控方案科学合理,项目疫情防控物资配备充分满足防疫要求,隔离区等硬件设施到位。针对异地返岗人员的隔离管理也明确了要求和规划,制定了疫情防控教育工作计划。2022年2月28日,西藏湘河水利枢纽工程圆满完成了河道截流目标,现场未发生一名新冠病毒感染者,得到地方政府、行业主管部门高度评价。

惟其艰难,才更显勇毅;惟其笃行,才弥足珍贵。站在“十四五”的新起点上,将始终保持永不懈怠的精神状态和一往无前的奋斗姿态,为公司高质量转型升级发展贡献力量,再铸新辉煌。



微信公众号
公众号
二维码
业绩分布
宣传下载
