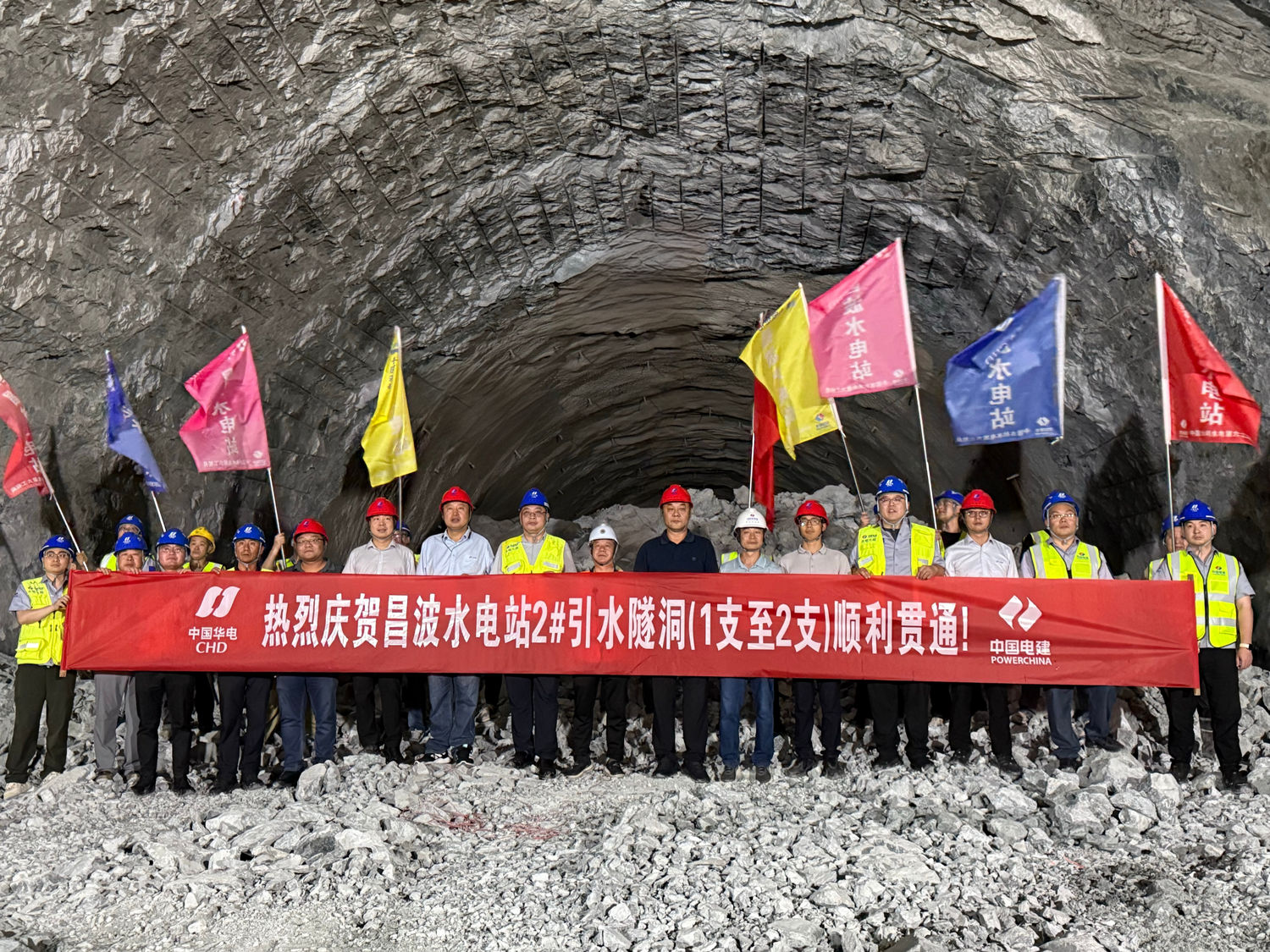

昌波水电站引水隧洞工程2号隧洞上层主洞段顺利贯通

日期:2026-07-28 作者:管理员 编辑: 来源:本站 点击:11

近日,金沙江上游昌波水电站引水隧洞工程传来重大捷报,2号引水隧洞(引1号支洞至引2号支洞)上层(高度8.6米)主洞段顺利贯通,贯通误差实测横向偏差70毫米、高程偏差1毫米,优于规范限值,实现了高精度精准对接,项目建设取得关键性阶段性成果。

昌波水电站引水隧洞设计为圆形断面,衬砌后内径13米。施工阶段设5条施工支洞,采用“长洞短打”的方式。开挖直径为14.2~15.0米。本次贯通洞段长1918米,自2025年4月4日启动开挖施工,至2026年7月24日顺利贯通,总施工历时477天,月平均综合开挖强度91.13米。至此,2号引水隧洞上半层连通段达3168米。该洞段地层岩性主要以印支期花岗岩杂混合岩、Ⅲ类围岩为主;受高地应力、岩体构造裂隙发育等地质条件影响,洞室开挖过程存在围岩稳定控制难、施工组织与技术管控挑战突出等特点。

昌波水电站引水隧洞设计为圆形断面,衬砌后内径13米。施工阶段设5条施工支洞,采用“长洞短打”的方式。开挖直径为14.2~15.0米。本次贯通洞段长1918米,自2025年4月4日启动开挖施工,至2026年7月24日顺利贯通,总施工历时477天,月平均综合开挖强度91.13米。至此,2号引水隧洞上半层连通段达3168米。该洞段地层岩性主要以印支期花岗岩杂混合岩、Ⅲ类围岩为主;受高地应力、岩体构造裂隙发育等地质条件影响,洞室开挖过程存在围岩稳定控制难、施工组织与技术管控挑战突出等特点。

2026年引水隧洞标除2号支洞至3号支洞主洞关键控制段外,其余引水隧洞主洞段基本实现贯通,将于2027年6月底前实现引水隧洞全线贯通目标。当前关键节点攻坚任务依然繁重,监理部将持续坚守监理职责,紧盯剩余洞段施工重、难点,持续强化地下洞室施工安全、质量、进度全过程监督,严把各工序验收关口,全力保障引水隧洞全线贯通目标如期实现,为昌波水电站引水隧洞工程后续衬砌、灌浆施工创造有利条件。
