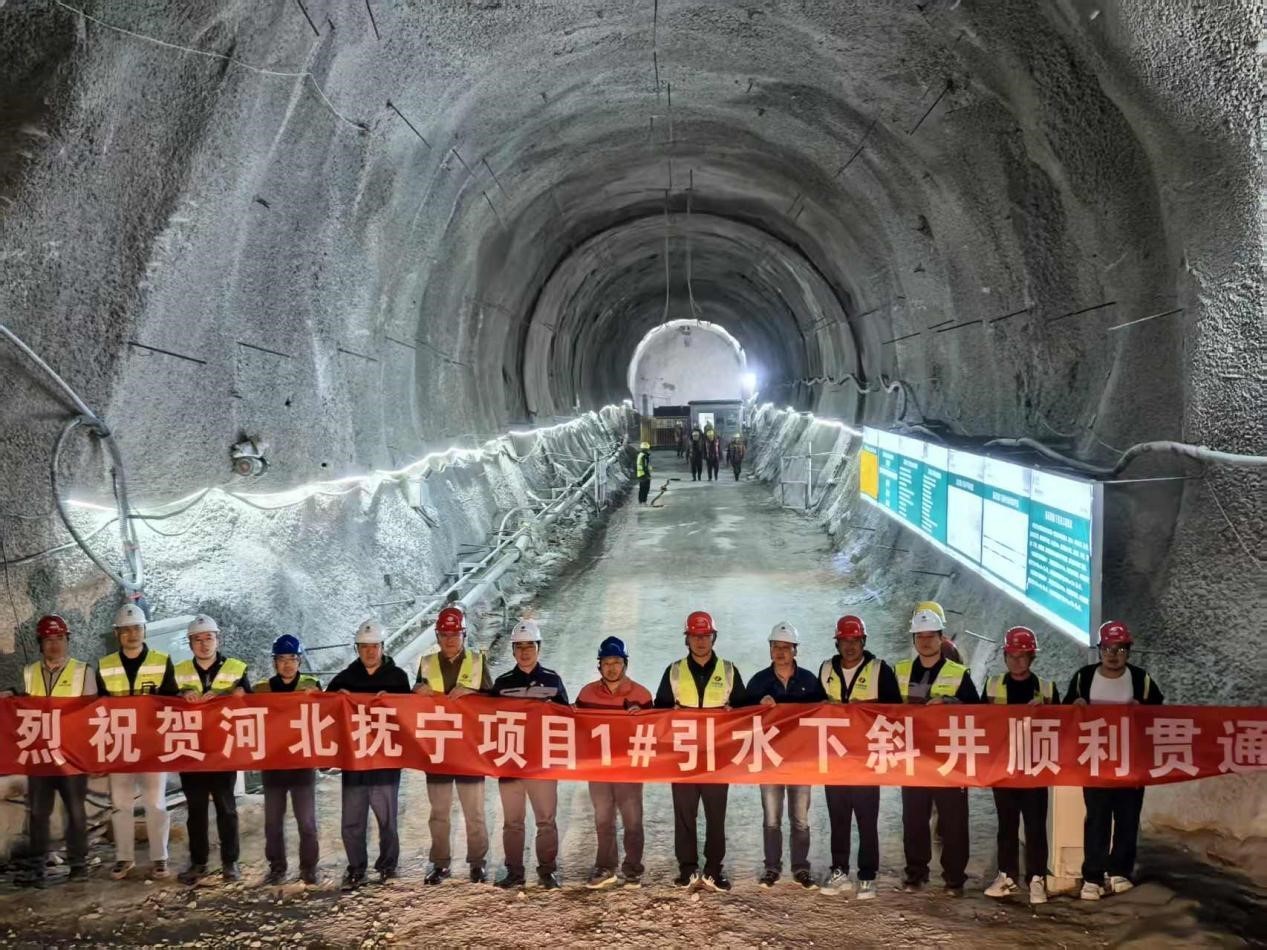

近日,由二滩国际监理的河北抚宁抽水蓄能电站1号高压管道下斜井全断面扩挖工作圆满完成,较合同工期2026年1月23日提前267天贯通。
2023年12月17日,抚宁抽水蓄能电站1号下斜井开始定向钻施工。1号高压管道下斜井全长344.008米,陡倾角为55度,设计断面为马蹄形,现场采用“定向钻+反井钻+人工扩挖”三级梯进施工体系。经过项目全体劳动者501天的日夜奋战,在第135个劳动节“安全、精准、高效”地提前完成节点目标,这一重大节点,标志着部分高压管道转向压力钢管安装阶段,为按期发电的项目目标奠定了坚实的基础。
抚宁监理部秉承科学管理,筑牢安全防线的理念,严格落实电建集团“人、机、料、法、环”五项验证,应用数控提升系统、360度可视影像、有毒有害气体动态监测等多重预防机制,实现了“零伤害、零事故、零污染”的安全目标。
在施工过程中,应用超前地质预报判断前方围岩状态,动态化管理,精细化施工,针对不同围岩实时调整爆破参数,成功克服Ⅳ类围岩地质条件下开挖难题,实现了开挖轮廓的高精度成型,Ⅲ类围岩的半孔率达87%,Ⅳ类围岩半孔率达82.8%;该斜井的顺利贯通,为同类陡倾角斜井扩挖施工提供了成熟的技术示范,同样也标志着公司在隧道和地下工程施工领域又取得了新的突破。
抚宁监理部将继续秉持“安全第一、质量至上”的原则,持续为业主提供更优质、高效的监理服务。下一步,项目将着手进行斜井灌浆和压力钢管安装工作。在此过程中,抚宁监理部将充分发挥二滩国际的专业优势和技术实力,致力于为公司培养人才、储备技术力量,以期为公司发展做出更大贡献。
