日期:2026-06-09 作者:管理员 编辑: 来源:本站 点击:112

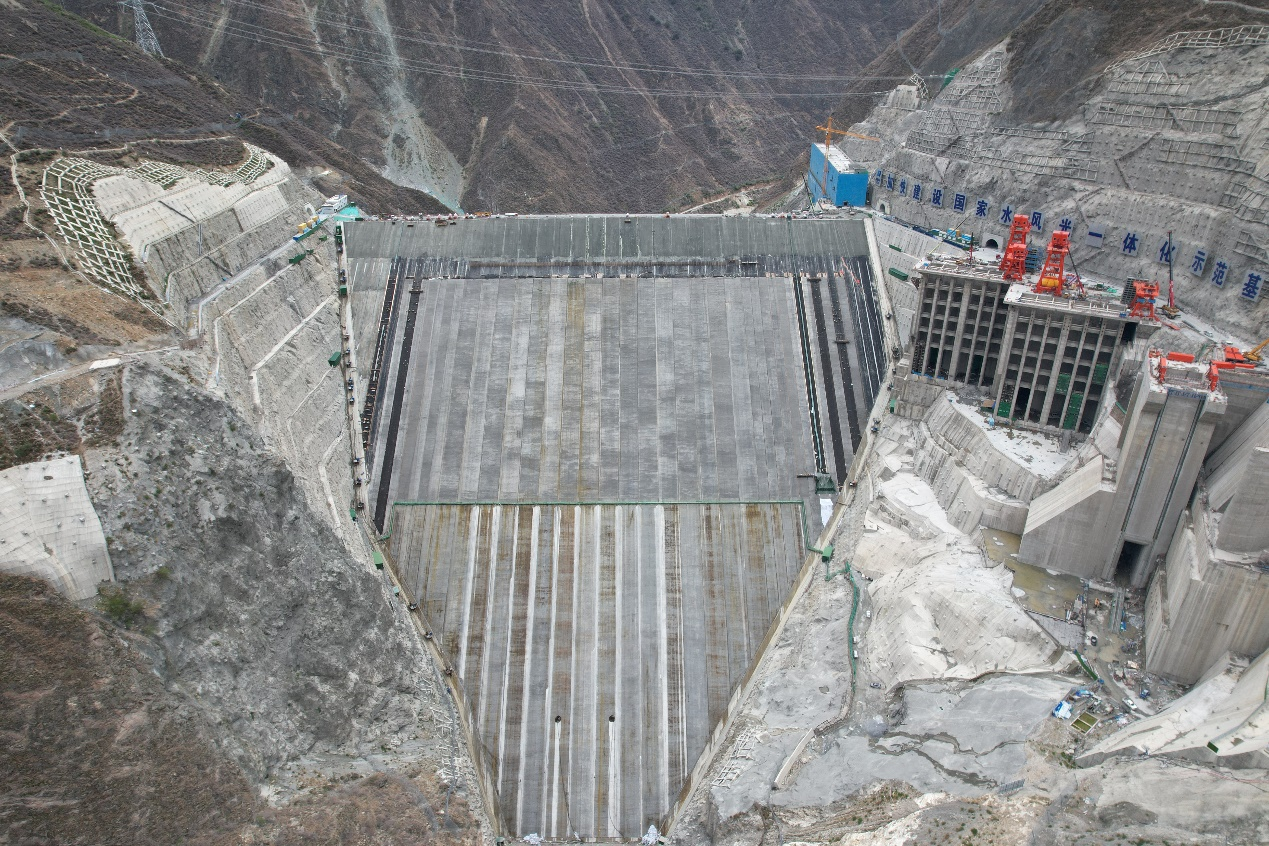

近日,公司监理的拉哇水电站泄洪洞无压段结构混凝土浇筑历经223天连续奋战圆满收官。本次施工任务的顺利完成,标志着泄洪洞主体土建施工实现关键性突破,圆满实现项目年度重大里程碑节点目标。
工况条件错综复杂,工程建设标准严苛
拉哇水电站泄洪洞无压段工程施工重难点突出、战略地位关键。该洞段总长817米,底板采用折线结构布置,整体综合纵坡7.4%,局部最大纵坡高达18%,混凝土外观需满足镜面混凝土高标准施工要求。该泄洪洞单洞过流能力约2600立方米/秒,90米运行水头工况下水流流速超35米/秒,严苛的过流环境对混凝土浇筑密实度、衬砌结构厚度、抗高速冲刷性能提出极高技术指标,施工技术管控难度大。
筑牢枢纽泄洪屏障,夯实防洪安全根基
泄洪洞是水电站枢纽关键性泄洪构筑物,是水库汛期防洪度汛、保障枢纽整体运行安全的重要防护通道,直接决定电站投产后防洪安全水平、工程服役稳定性与长期运营效益。其中泄洪洞底板作为基础承重构件与高速水流主要冲刷受力部位,具备结构体量庞大、防渗抗冲指标高、形体施工精度严苛等特征,是整项泄洪洞工程的核心管控分项。
前置方案审查核验,严守原材料准入关口
自项目开工建设以来,二滩国际拉哇水电站主体工程监理部始终恪守“守法、诚信、科学、公正”监理准则,锚定项目建设总目标统筹管控。在施工筹备阶段,从严审查专项施工、混凝土浇筑、安全保障三类专项方案,围绕洞室浇筑选型、混凝土温控养护、现场振捣工艺、施工接缝处置等关键工序提出多项优化整改意见,健全全过程质量管理体系;从严落实建材进场取样抽检制度,逐项核验水泥、砂石骨料、外加剂、钢筋等主材质保资料,通过现场取样复试闭环管控不合格原料,从源头筑牢工程质量防线。
全天候旁站值守,全工序动态现场监管
结合洞内空间狭小、混凝土连续不间断浇筑的施工特性,监理部认真执行24小时不间断现场旁站监理制度。监理人员扎根作业一线,全程跟踪管控混凝土拌合转运、入仓铺料、分层振捣、成型收面、后期养护全施工链条,实时抽检混凝土坍落度、浇筑层高、振捣密实度、外观收面等关键工艺参数,即时纠偏违规施工行为。坚持落实“一仓一总结”管理制度,依托每仓施工复盘持续优化施工工艺,稳步提升底板实体与外观施工质量。
精准督导,保障工期高效推进
施工期间,面对洞内施工环境复杂、连续作业强度大等因素,定期召开现场进度推进会、质量分析会,动态梳理施工重难点问题,科学优化施工组织安排。针对施工薄弱环节精准督导,合理统筹人力、机械、物料调配,在严格保障安全与质量的前提下,高效助推施工进度稳步推进,确保底板浇筑施工按计划有序落地。
持续抓实监理履职,护航电站优质建成
下一阶段,二滩国际拉哇水电站主体工程监理部将继续立足监理岗位职责,秉持精益求精的管控理念,持续强化后续项目全周期质量安全管控,细化各分项监理管控细则,紧盯关键施工工序、严控细部施工质量、严守安全生产底线,以标准化、高品质监理服务履职尽责,保障项目后续各节点施工有序推进,助力拉哇水电站高质量完工投产,赋能区域清洁能源产业发展与地方经济建设。
