日期:2025-11-18 作者:管理员 编辑: 来源:本站 点击:257

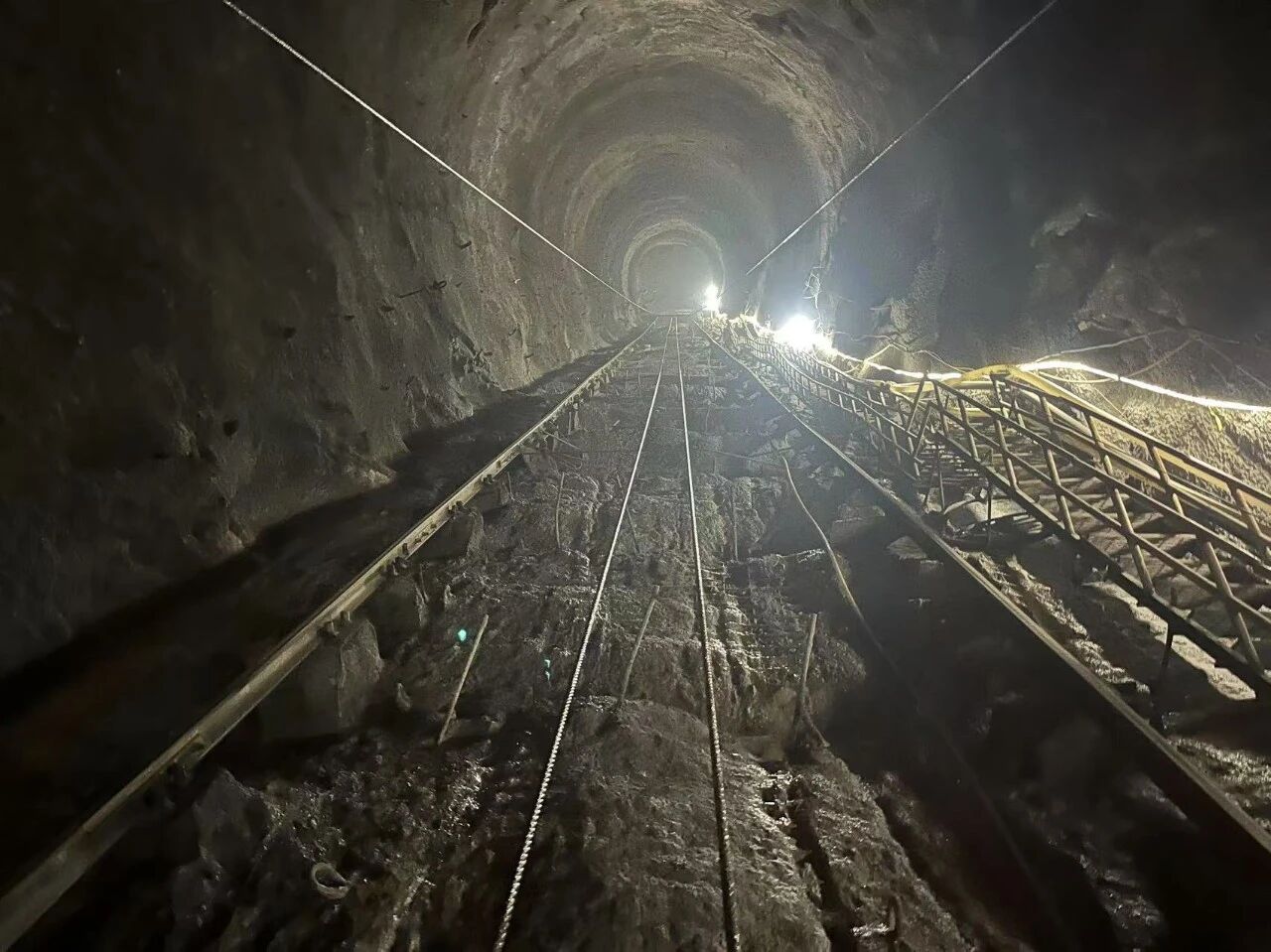

11月18日,伴随云阳抽水蓄能电站2号引水斜井实现精准贯通,标志着电站1、2号引水斜井全部顺利贯通。这一重大节点宣告电站所有开挖任务圆满完成,工程建设正式转入压力钢管安装与混凝土施工新阶段,为实现2027年6月底首台机组发电及2028年3月底全面投产目标奠定了坚实基础。
云阳项目斜井长度超350米,倾角55度,地质条件极为复杂,砂泥岩互层,Ⅳ、Ⅴ类围岩占比高达45.7%,工期紧、任务重,施工技术难度与安全风险极高。面对挑战,由成都院与二滩国际组成的联合体监理部实施全方位精细管控,通过24小时值守、全程旁站监督,严格执行“三检制”,将质量安全管控覆盖超前地质预报、导井精准钻进、爆破参数优化、支护参数选择、提升系统优选等关键环节。项目团队超前研判施工风险,推动各项措施落地,对10余项专项方案提出30余条优化建议,为工程顺利推进提供了强力支撑。项目最终实现两条斜井平均超挖控制在20厘米以内、无欠挖的卓越质量目标,并保持施工全过程“零安全事故”的优异纪录。
下一步,工程将聚焦压力钢管安装、混凝土浇筑等施工任务,持续强化质量安全管控。
云阳建全抽水蓄能电站作为国家“十四五”重点工程,电站装机容量1200兆瓦。建成后年发电量约9.25亿千瓦时,年节约标煤22万吨,将为重庆能源结构优化和绿色发展提供重要支撑。
